# Tidsplan

Bestyrelsen har besluttet, at der skal fjernvarme til Middefart Nord.

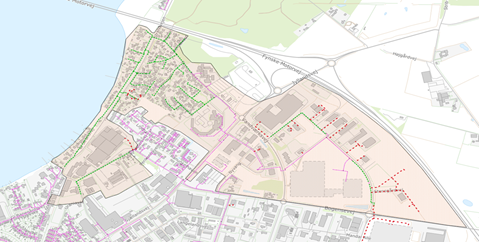

 ![](https://middelfartfjernvarme.dk/i/MOLIRIMEDIA/eb1d545f-e8d2-44f0-130a-08ddfce32419?width=800)

Gravearbejdet er påbegyndt i august 2025.

Og vi har tidligere udmeldt en forventning om at tilbyde fjernvarme til alle private husstande i projektet ”Middelfart Nord”, inden udgangen af 2025.
Ifm. udbudsprocessen, er vi desværre blevet udfordret på projektøkonomien, hvilket har betydet at vi har været nødsaget til at redesigne og optimere projektet, hvilket betyder at tidsplanen bliver rykket nogle måneder

**Når du søger i [afkoblingspuljen](https://evida.dk/nyheder/afkoblingspulje-2025/) kan du skrive den 30/6 2026.**

Der tages forbehold for ændringer i planerne, men tidsplanen vil altid være opdatere her:

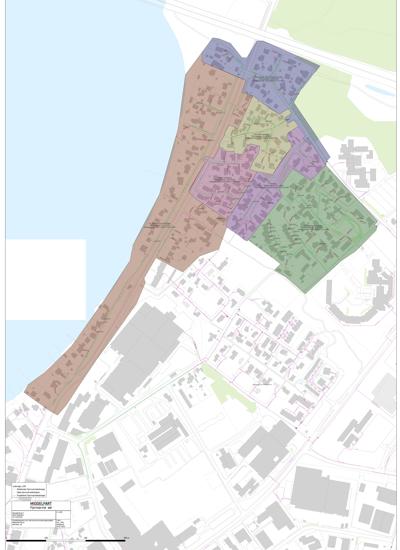

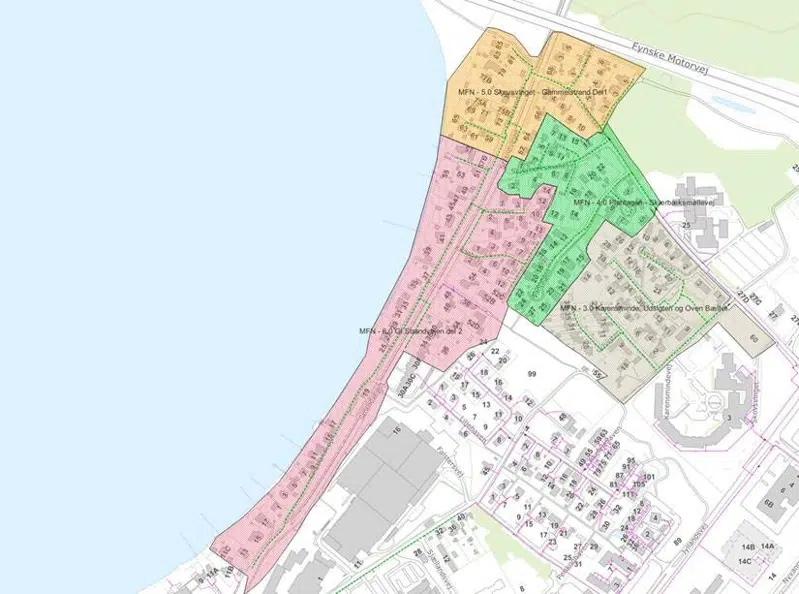

## Tidsplan

**Område 1.1**

- Udsigten - alle har fået fjernvarme

**Område 1.2**

- Oven Bæltet - alle har fået fjernvarme

**Område 2.1**

- Hegnet - forventer fjernvarme inden den 31/3 2026
- Skovsvinget - forventer fjernvarme inden den 31/3 2026
- Solskrænten - forventer fjernvarme inden den 31/3 2026

**Område 2.2 - vi graver fra september til medio november 2025**

- Gl. Strandvej 81, 83, 85 - forventer fjernvarmen inden den 31/3 2026

**Område 3.1 - Strandvejen - vi graver fra november til medio marts 2026**

- Gl. Strandvej øvrige
- Strandvejen
- Falstersvej

**Område 4.1 - vi graver fra den 2/2 - 23/3 2026**

- Plantagen

**Område 5.1 - vi graver fra den 23/3 - 11/5 2026**

- Kilden
- Kildehøj

**Område 6.1 - vi graver fra den 23/3 - 18/5 2026**

- Skærbæksmøllevej
